学生10公寓及八号楼项目

点击数:     发布时间:2022-09-20

学生10公寓及八号楼项目,位于沙河校区学生9公寓及西区食堂以南

项目总建筑面积45271平方米,其中地上建筑面积34578平方米,学生10公寓地上10层,采用单元式布局,每个住宿单元独立配置卫生间、浴室、晾晒区、公共研讨室等,可满足2300多名学生住宿,八号楼地上13层,以开敞工作、共享办公为主,极大满足沙河校区师生服务工作,有效保障“双核”发展格局形成。

项目地下总建筑面积10693平方米(地下2层),设置学生创新中心、研讨室、学生事务中心及物业用房等,净使用面积4000多平方米,采用窗井、观察窗等措施,使采光房间面积超过70%。其他面积用做机房、卫生间、核心筒、移动电站等。

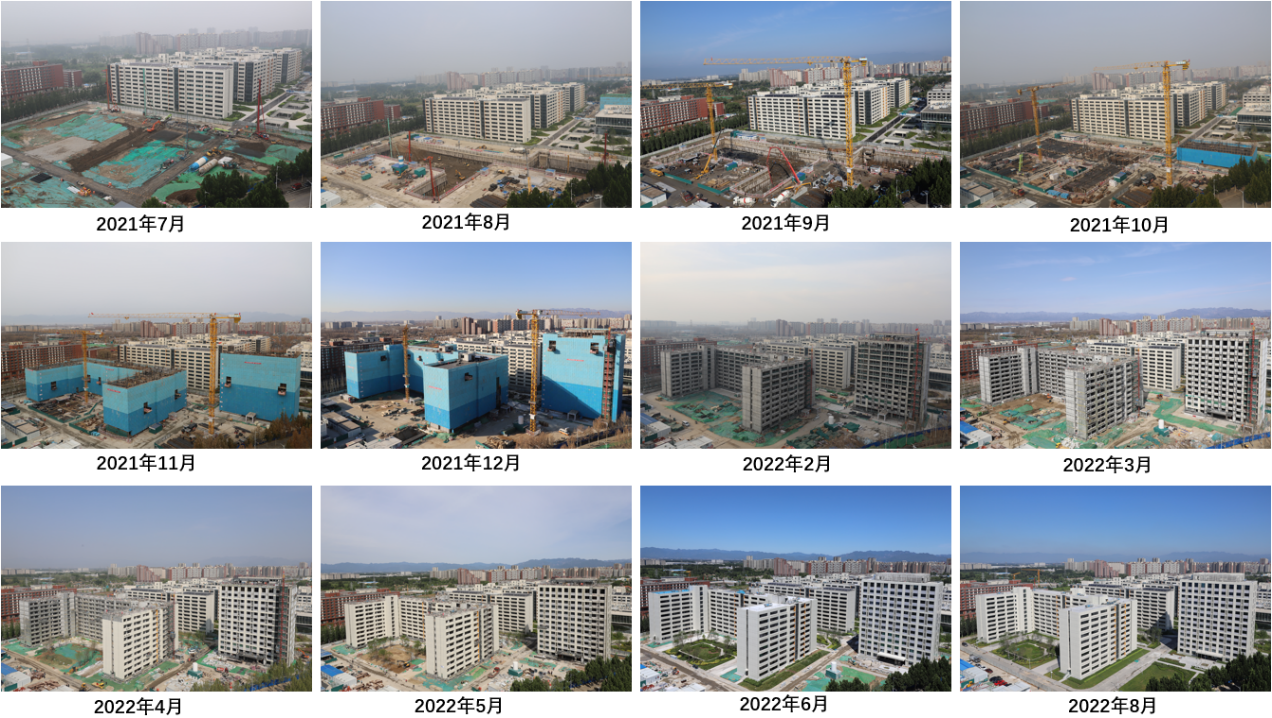

项目施工建设历程:

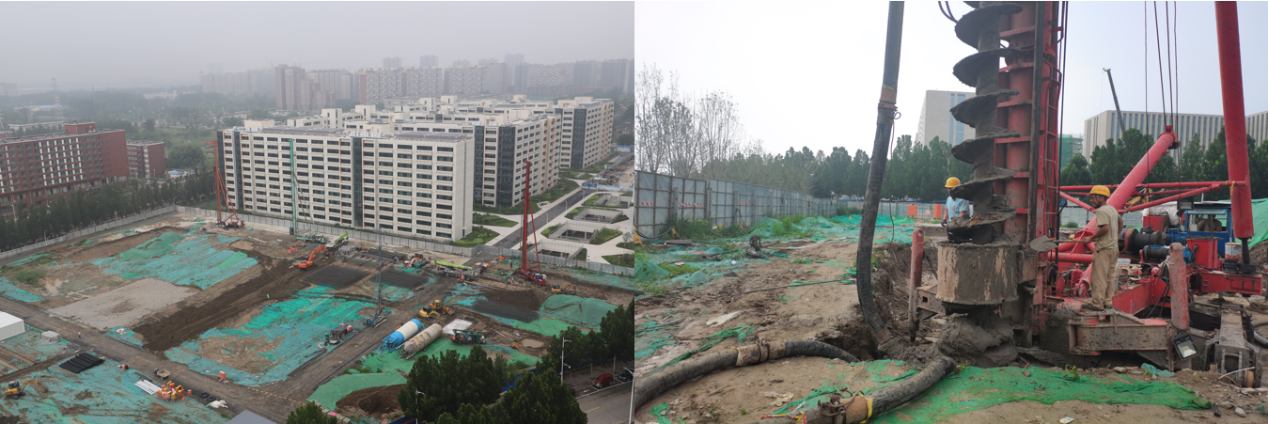

  • 2021720日第一根护坡桩施工

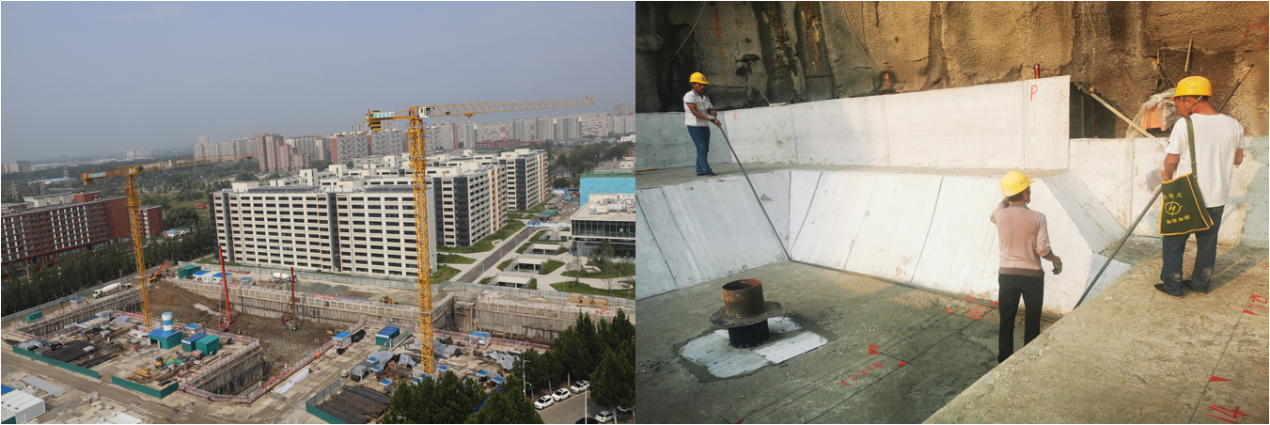

  • 2021910日第一根基础底板钢筋施工

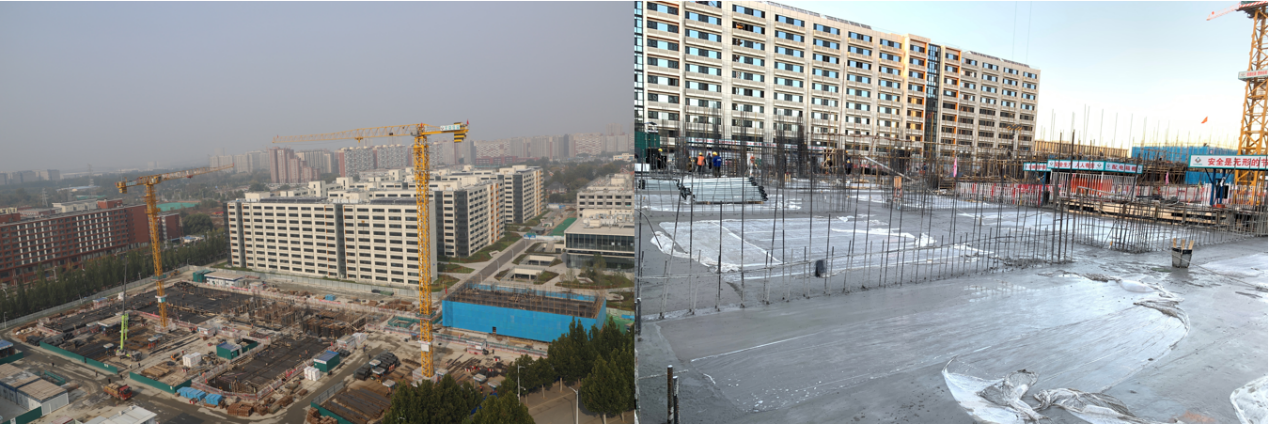

  • 2021104日基础底板施工完成

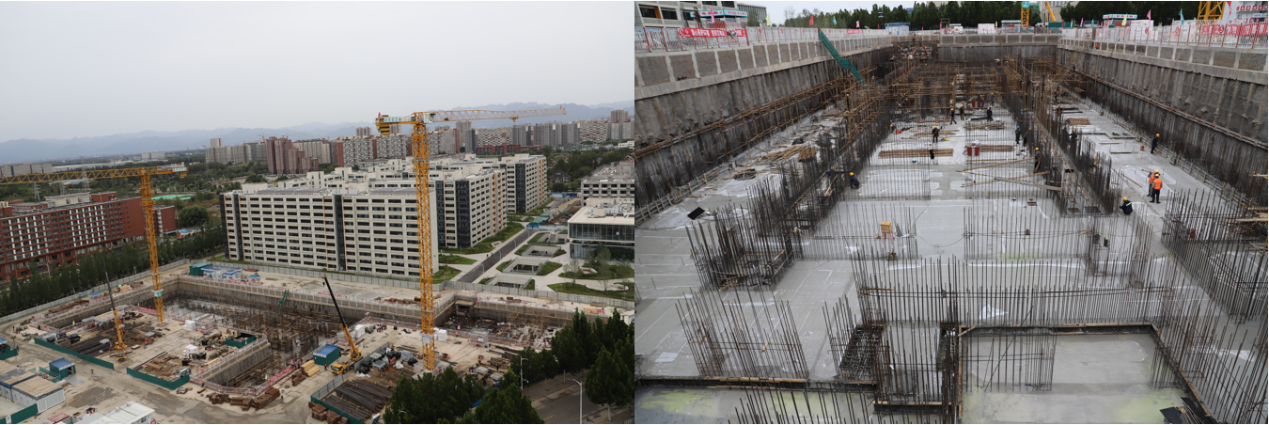

  • 20211027日地下结构施工完成

  • 20211213日整体结构封顶

  • 2022623日整体外幕墙完成

  • 202285日整体完工

  • 2022915日完成全部验收

2021720日第一根护坡桩施工

2021910日第一根基础底板钢筋施工

2021104日基础底板施工完成

20211027日地下结构施工完成

20211213日整体结构封顶

2022623日整体外幕墙完成

202285日项目整体完工

项目具备更丰富的空间拓展。首层大堂设有约240平多动能活动空间,可用于文化展览等多种用途;地下一层、地下二层可使用房间室内面积4000多平方米,采光面积占比超过70%,可提供更多的交流、活动、储物空间。

项目具备更灵活的模块布局。八号楼2-10层为标准办公层,每个标准层有3个办公模块,每个模块均包含2个独立办公室、12个开敞工位,每层共计6个独立办公室、36个开敞工位,便于各种体量部门入驻。

项目具备更齐全的配套设施。八号楼每个标准层设有20人会议室(配备会议屏显、视频会议系统、会议预约系统)、休息区、茶水间(配备直饮水机、冰箱)、资料室、复印室、母婴室等;会议层可提供若干个不同规格会议室、活动室。

20209月项目立项以来,学校领导高度重视、一线指挥,规资处、财务处、沙河管委办、审计处等建设部门密切协调配合,参建各方凝心聚力、精诚协作,精心策划全专业施工方案,统筹调度劳动力保障,严把施工质量,积极落实施工安全主体责任,全专业高效流水施工交叉作业。从20217月开工到20228月竣工,参建各方克服雨季汛期极端天气(2021年北京雨季降水量为近20年最多),克服疫情对现场施工巨大影响,合同工期25个月(20238月竣工),实际工期14个月(提前11个月竣工),提前两个学期发挥项目效益,有效助力两校区双核发展,这是建设各方共同拼搏的宝贵成果!在短短14个月的时间里,参建各方守望相助、精诚协作,战严寒、斗酷暑,经历孤独、委屈、焦虑,也迎来喜悦、收获、温馨,真正践行初心使命!
